当 AI 进入清标桌:商务标和不平衡报价的下一场重建

从商务标清标、不平衡报价、异常低价和投标报价复核出发,分析 AI 在投标商务风险前置识别中的真实位置:它可以扫描异常、比对价格、整理证据和提示风险,但不能替代造价判断、企业报价决策和法定责任。

技术标已经开始被机器读懂。下一张桌子,大概率是商务标。

这件事对施工企业的影响,可能来得比预期更早。

过去,商务标的压力主要集中在投标报价那几天:总价能不能压下来,清单有没有漏项,措施费够不够,哪些单价可以让,哪些风险先放一放。很多问题不会马上爆出来。项目一进履约,工程量变了,措施费撑不住了,签证和结算开始拉扯,大家才发现问题早就写在那张报价表里。

清标的价值就在这里。

它不是帮企业重新报价,也不是替评委下结论。它要做的,是在投标提交、澄清响应、合同签订和项目开工之前,把商务标里的异常、缺口和风险先摆出来。

AI 上桌以后,变化不会是“机器替评委下判断”。更现实的是,商务标不再只是总价表,而会被拆成一份能扫描、能比对、能复核、能留痕的风险清单。

一、清标不是走流程,是把风险拦在合同前

施工企业并不陌生清标。

投标报价完成后,商务人员会核工程量清单,查算术错误,比对招标控制价和投标报价,排查漏项和明显不合理的单价。项目复杂一点,还要看技术方案、施工组织、措施项目、工期安排和报价之间能不能对上。

但在真实投标里,清标经常被压成一个流程动作。

原因不难理解。时间紧,清单长,价格数据散。技术标和商务标又常常分头推进。商务团队盯总价,技术团队盯响应,经营层盯中标概率。等所有东西合在一起,留给逐项复核的时间往往已经不多。

于是风险被带进合同。

低价中标之后,商务风险不会消失,只会换个地方出现。它会顺着合同、计量、变更、签证、索赔和结算一路往后走。前一篇《当 AI 进入结算桌》讲的是结算证据链,这一篇要把问题再往前推一步:很多结算争议,在投标报价和合同签订前就已经埋下。

清标要做的,就是把这些问题提前摆上桌。

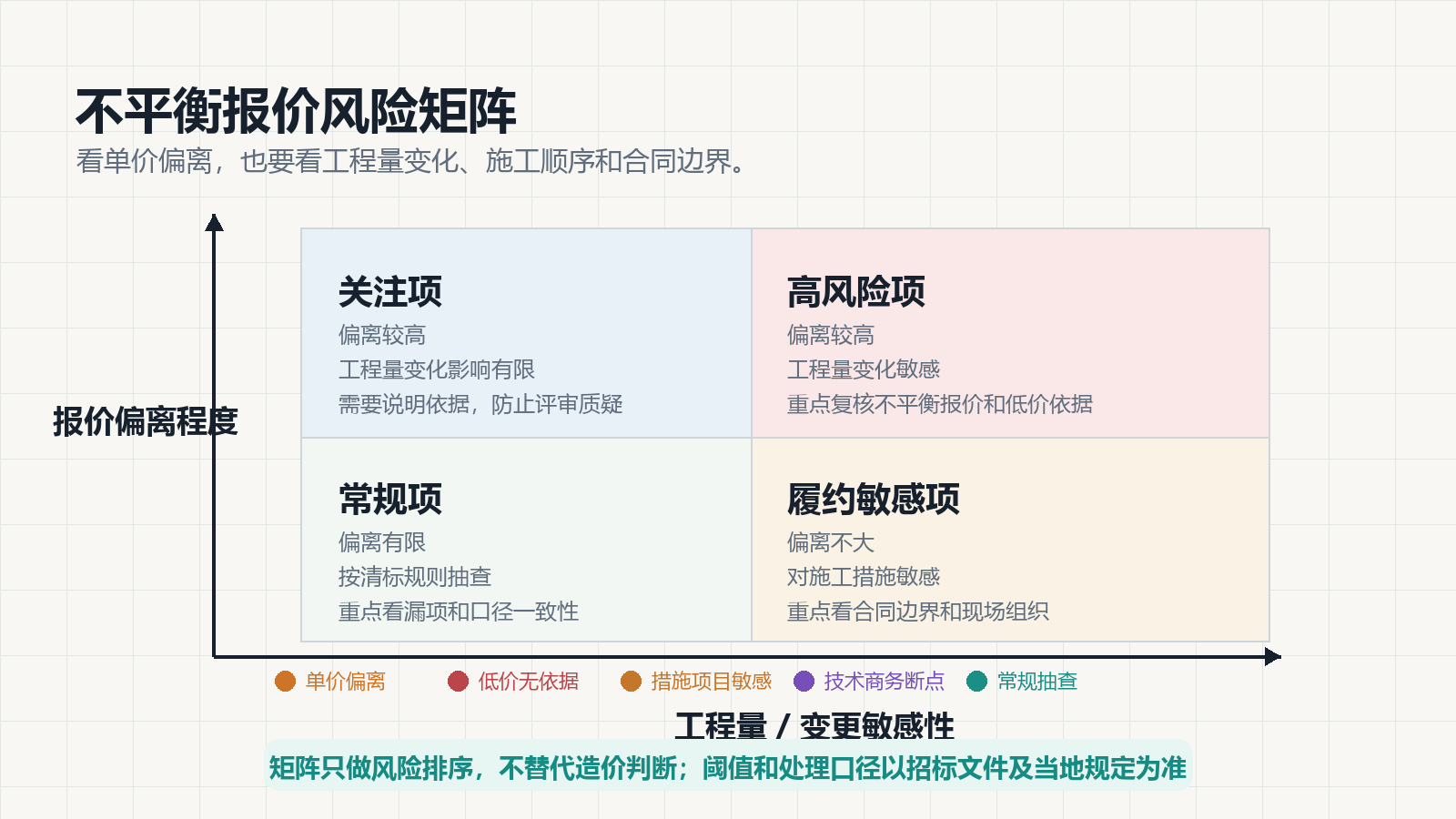

图 1 商务标风险前移链条
图 1 商务标风险前移链条

一轮真正有用的清标,至少要问清这些事:

  • 清单项有没有漏报、错报、重复计价;
  • 投标报价和招标控制价、市场价、历史项目价格之间有没有明显偏离;
  • 分部分项工程量清单综合单价和措施项目报价是否异常;
  • 技术方案承诺的施工方法、机械配置、工期措施,商务标里有没有对应费用;
  • 哪些低价项会在工程量增加后放大亏损;
  • 哪些高价项会在工程量减少后影响收益;
  • 报价策略有没有触碰低于成本价、恶意竞争或履约不可持续的边界。

这些问题人当然能查。难的是时间和颗粒度。

机器先把几千行清单扫一遍,把最值得人看的地方挑出来。这是第一层价值。

二、不平衡报价的问题,不会在中标时结束

商务标里最难处理的,是不平衡报价。

它不是简单的“某一项高了”或“某一项低了”。真正麻烦的是,它会和工程量变化、施工顺序、措施项目、合同风险分担绑在一起。

一种常见做法是:为了让总价更有竞争力,压低一些短期不显眼、不易调整的项目,把价格抬到后期可能增加工程量、变更概率更高,或者更容易形成计价争议的项目上。总价仍然好看,但履约和结算的风险已经变了。

对施工企业来说,不平衡报价也不一定来自投机。报价时间不足、清单理解偏差、技术方案和商务测算脱节、市场价格变化、分包询价不充分,都会造成类似结果。

最后的感受很像:中标时像赢了,开工后开始还债。

比如地下室工程。土方外运、降排水、支护措施、模板支撑、钢筋损耗、夜间施工、安全文明措施,都和现场条件强相关。措施费压得太低,现场组织就没有弹性;工程量敏感子目单价异常,工程量一变,商务结果就会被放大。

所以,不能简单说“AI 发现不平衡报价”。

更准确的说法是:AI 找到的是报价结构里的异常模式。

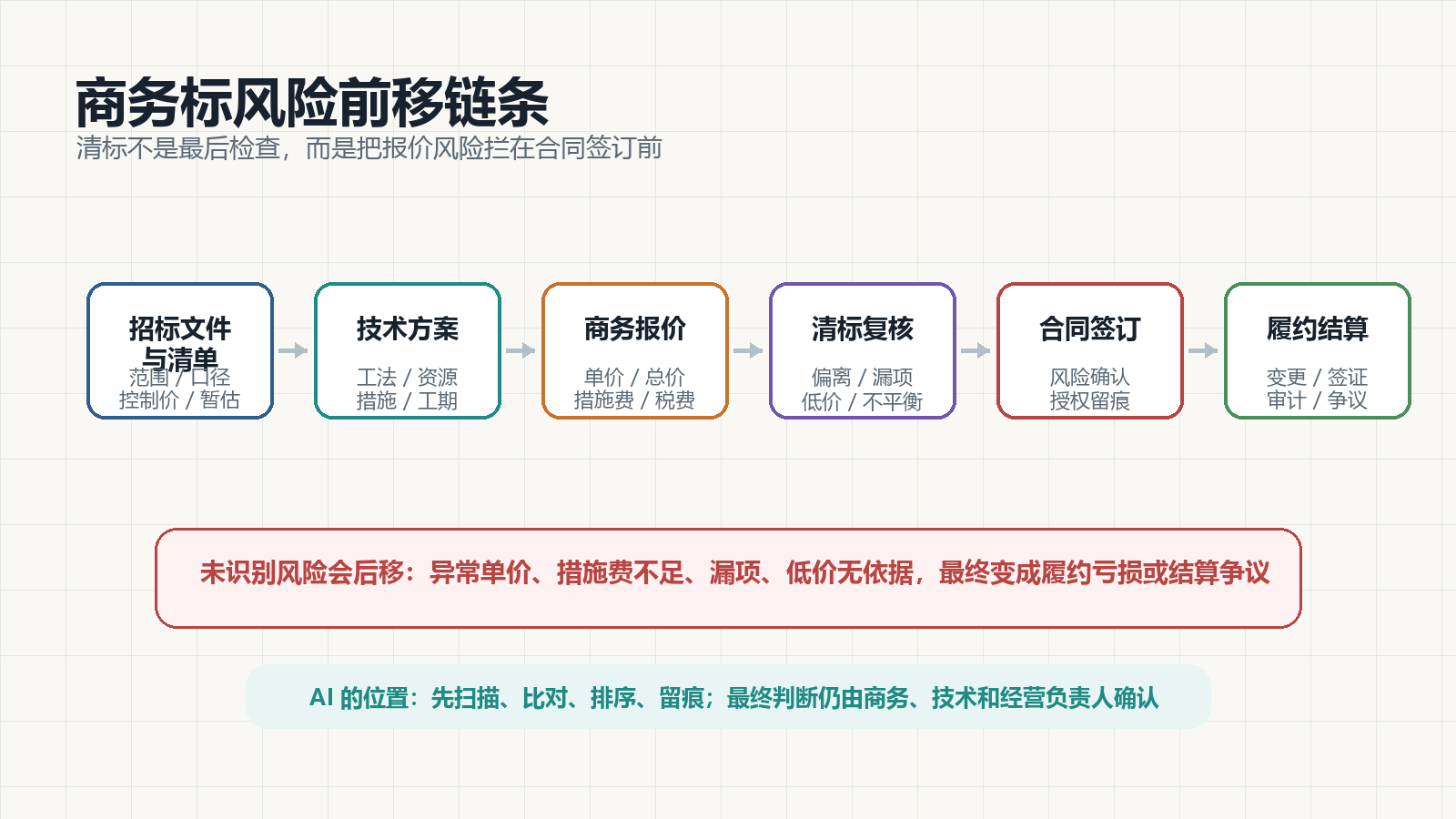

图 2 不平衡报价风险矩阵
图 2 不平衡报价风险矩阵

它把清单项放到几组参照里看:招标控制价、同类项目、企业历史项目、市场询价、分包报价。偏离大的、对工程量敏感的、低价可能亏损的、高价容易被评审或审计盯上的,先排出来。

但报价策略是否合理,不能由模型拍板。

它要回到施工方法、合同边界、企业成本、市场资源、履约能力和投标策略。表格里的异常,系统看得见;项目背后的施工组织,它不一定懂。

这也是清标桌和结算桌的区别。

结算桌面对的是已经发生的事实。清标桌面对的是还没进入合同、但已经露出苗头的风险。

三、低价不是原罪,低于成本和说不清才危险

商务标讨论到最后,绕不开低价。

《中华人民共和国招标投标法》明确,投标人不得以低于成本的报价竞标。《中华人民共和国招标投标法实施条例》也把投标报价低于成本,或者高于招标文件设定的最高投标限价,列为评标委员会应当否决其投标的情形之一。

这里要分清两件事。

低价本身不等于违法。企业可能有更低的采购成本,更成熟的施工方法,更稳定的分包资源,也可能出于市场策略接受较低利润。

真正危险的是另一类情况:报价明显异常,却没有成本依据、询价记录、施工组织和授权决策来说明。

《评标委员会和评标方法暂行规定》中有一条处理逻辑很关键:评标委员会发现投标人的报价明显低于其他投标报价,或者在设有标底时明显低于标底,使得其投标报价可能低于个别成本的,应当要求投标人作出书面说明并提供证明材料;不能合理说明或者不能提供证明材料的,可以认定其低于成本报价。

边界也就清楚了。

系统不该直接给出“低于成本”的最终结论。它更适合提前提示:哪些报价明显偏离,哪些价格低于企业历史成本区间,哪些项目缺少分包询价或材料价格支撑,哪些低价项和施工方案对不上。

说到底,AI 找的是“需要解释的地方”。

解释能不能成立,仍然是人的事。

四、AI 清标能做什么

把 AI 放到清标桌上,最怕走偏:又多一份报告,风险还是没人看。真正有用的是把商务标拆成可以复核的风险对象。

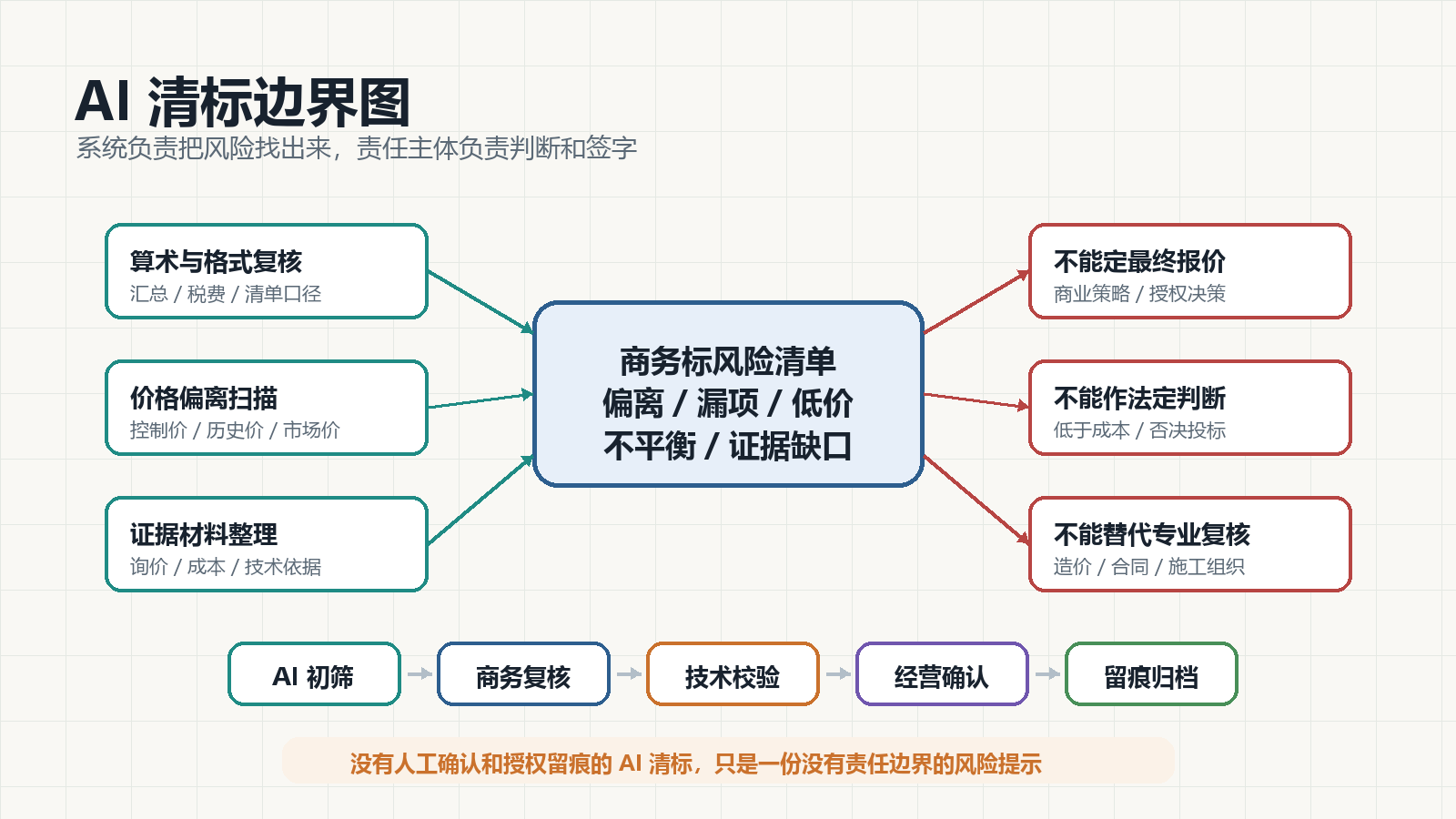

图 3 AI 清标的能力边界
图 3 AI 清标的能力边界

第一,查算术和格式。

清单汇总、单价乘工程量、分部分项合价、措施项目合价、税金、暂列金额、专业工程暂估价、规费,这些地方最基础,也最容易出低级错误。硬计算交给规则和表格程序更合适,AI 更适合解释错误位置、归类问题类型、生成复核说明。

第二,扫报价偏离。

系统把投标报价和招标控制价、类似项目价格、企业历史报价、市场询价结果放在一起比。偏离不等于错误。偏离只是信号,说明这项值得人看。

第三,找漏项和低价风险。

技术方案里写了大型机械、夜间施工、交通导改、临时支护、降排水、安全文明措施,商务标里有没有对应费用?如果没有,后期可能是履约亏损,也可能变成变更签证争议。AI 可以把技术标和商务标放在一起比,先找出“方案承诺”和“报价支撑”之间的断点。

第四,给不平衡报价线索排序。

不平衡报价不能只看单个单价,要看报价结构和工程量变化敏感性。AI 可以把高偏离项、低偏离项、工程量敏感项、后期可能变更项、措施项目异常项放进同一张表,形成风险排序。商务负责人不用从几千行清单里重新捞线索,可以先看最值得复核的 20 项。

第五,整理说明材料和复核留痕。

某个报价被标记为异常后,企业要能解释:依据是什么,成本来自哪里,询价记录在哪里,施工方法为什么支撑这个价格,是否经过授权决策。AI 可以整理材料,但不能编依据。没有询价记录、历史价格和施工组织支撑,就应该标成缺口,而不是写成“合理”。

五、AI 清标不能做什么

有几条红线,落地前就要说清楚。

AI 不能替企业决定最终报价。

报价是商业决策,不只是技术计算。企业可能为了进入市场、消化产能、维护客户关系或争取后续项目,接受某些低利润策略。AI 可以提示风险,但不能替经营负责人拍板。

AI 不能替评标委员会作出法定判断。

低于成本、报价不合理、是否应当否决投标,都不是模型一句话能确定的结论。尤其是“个别成本”问题,需要结合企业实际成本、证明材料和评标程序。AI 输出最多是线索。

AI 不能替代造价工程师和商务负责人。

清单计价、措施费、材料价差、风险包干、暂估价调整、合同专用条款,每一项都可能改变报价判断。模型只看文字和表格,很容易忽略现场条件和合同边界。

AI 不能把地方评审办法泛化成全国规则。

不平衡报价的认定口径、阈值和处理方式,往往和具体招标文件、地方评标办法、项目类型有关。文章可以引用地方样本,企业落地时必须回到项目所在地区现行规定和招标文件。

没有权限的数据,也不能碰。

商务标里有企业底价、分包报价、供应商信息、利润策略、成本数据库。这些信息比技术标更敏感。没有脱敏、权限控制、数据不留存承诺和企业授权,不应把完整商务数据上传到公有模型。

六、清标桌要重建的是商务证据链

只把 AI 当成查错工具,价值很有限。

清标桌真正要重建的,是投标阶段的商务证据链。

一项报价为什么这样填,至少应该回到几类依据:

  • 招标文件和工程量清单;
  • 图纸、答疑、澄清和补遗文件;
  • 施工组织设计和关键技术措施;
  • 分包询价、材料询价和设备租赁报价;
  • 企业历史项目成本和结算数据;
  • 当地计价规则、市场信息价和行业惯例;
  • 投标决策会议记录和授权意见。

这些资料过去常常散在不同人手里。投标结束后,有些留在商务人员电脑里,有些留在聊天记录里,有些根本没有沉淀。等到项目亏损、合同争议或结算审计时,大家再回头找“当时为什么这么报”,往往已经说不清。

AI 进清标桌,真正该推动的,是企业把这些材料结构化。

不是让模型替企业担责,而是让企业自己能回答:这项报价怎么来的,风险有没有被看见,谁确认过,哪些缺口是主动接受,哪些缺口是后来才发现。

这条证据链一旦建立,价值不只在单个项目。

它会慢慢沉淀成企业的商务知识资产:哪些清单项最容易出问题,哪些专业分包报价波动最大,哪些技术承诺最容易漏进商务报价,哪些地区或业主的清标口径更严格,哪些历史低价策略最后真的造成亏损。

这比一份“AI 清标报告”更重要。

七、施工企业现在可以做的五件事

第一,先做一份商务标风险清单。

不要一上来就追求全自动清标。先把企业最关心的风险列出来:算术错误、漏项、报价偏离、异常低价、不平衡报价、措施费不足、技术商务不一致、关键材料价格缺少依据。清单越具体,AI 越容易落地。

第二,选 3 个历史项目做复盘。

找一个赚钱项目、一个亏损项目、一个结算争议大的项目,把投标报价、合同、签证、结算和项目复盘放在一起看。重点不是追责,而是找出投标阶段本该被看见的风险。

第三,建立企业自己的价格参照库。

外部市场价有价值,但施工企业更应该沉淀自己的历史成本、分包报价、材料采购价、机械租赁价和结算结果。没有自己的价格参照,AI 只能做泛泛比较,很难判断某个低价到底是能力优势还是风险。

第四,把技术标和商务标拉通复核。

商务标不能只看清单。技术方案承诺的工期、资源、设备、措施和质量安全要求,都应该映射到报价里。清标时至少要抽查关键措施项目、关键材料、关键机械和高风险施工段。

第五,给 AI 输出设置人工确认节点。

AI 标出的风险项,必须由商务、技术、法务或经营负责人确认。确认结果也要留痕:接受、调整、补充说明、提交澄清,还是放弃投标。没有这个节点,AI 清标很容易变成“报告生成了,但没人负责”。

结语:清标桌不是第二个结算桌

结算桌处理已经发生的事实。

清标桌处理即将进入合同的风险。

这两张桌子连在一起,才是施工企业商务能力的完整链条。前端报价没有看见的风险,后端结算往往要付出更高成本;前端清标留下的证据,后端履约、变更和结算才有更清楚的依据。

AI 进入清标桌,不会让商务负责人轻松到只按一个按钮。

它真正能做的,是把几千行清单、几十份报价依据、技术方案承诺和历史成本数据,整理成一张更诚实的风险图。

哪些地方偏离,哪些地方缺证据,哪些地方需要解释,哪些地方需要负责人签字确认。

先把这些看清楚,企业才谈得上更稳地投标,更稳地签合同,更稳地走到结算桌。
