一份几十页甚至几百页的技术标,最容易让人产生一个直觉:既然 AI 能读长文档,就把旧标书、招标文件和清单一起交给它,让它“结合本项目整体优化”。
这个提示词听起来很省事,实际把四件完全不同的工作揉在了一起:确认项目事实、理解招标要求、决定章节怎么处理、生成新的正文表达。
AI 擅长的是第四件事。前三件事没有做清楚,生成得越快,错误扩散得越快。
长标书需要一组边界清楚、可以逐项复核的小决策。
长标书不是长文章,它是一组责任不同的章节
普通文章的主要问题是表达是否清楚、结构是否连贯。技术标还要同时承担评分响应、项目承诺、履约边界、规范依据、资源配置和企业责任。
同一句话放在不同章节,责任也可能不同。
“配置专职安全管理人员”写在安全保证体系里,是组织职责;写在资源投入表里,就需要对应人数、资格和进场安排;写进承诺书,还可能形成明确履约承诺。
模型看到的都是文字。编审人员必须看到文字背后的状态:
- 这是招标文件的原始要求,还是旧母版里的历史内容?
- 这是已经确认的项目事实,还是尚待项目经理答复的候选信息?
- 这一章准备保留、改写、补证,还是必须交给专业人员判断?
- AI 生成的是可比较的候选,还是已经被人工采纳的正文?
这些状态如果没有分开,整篇改写就会把“写得像真的”和“已经有依据”混为一谈。

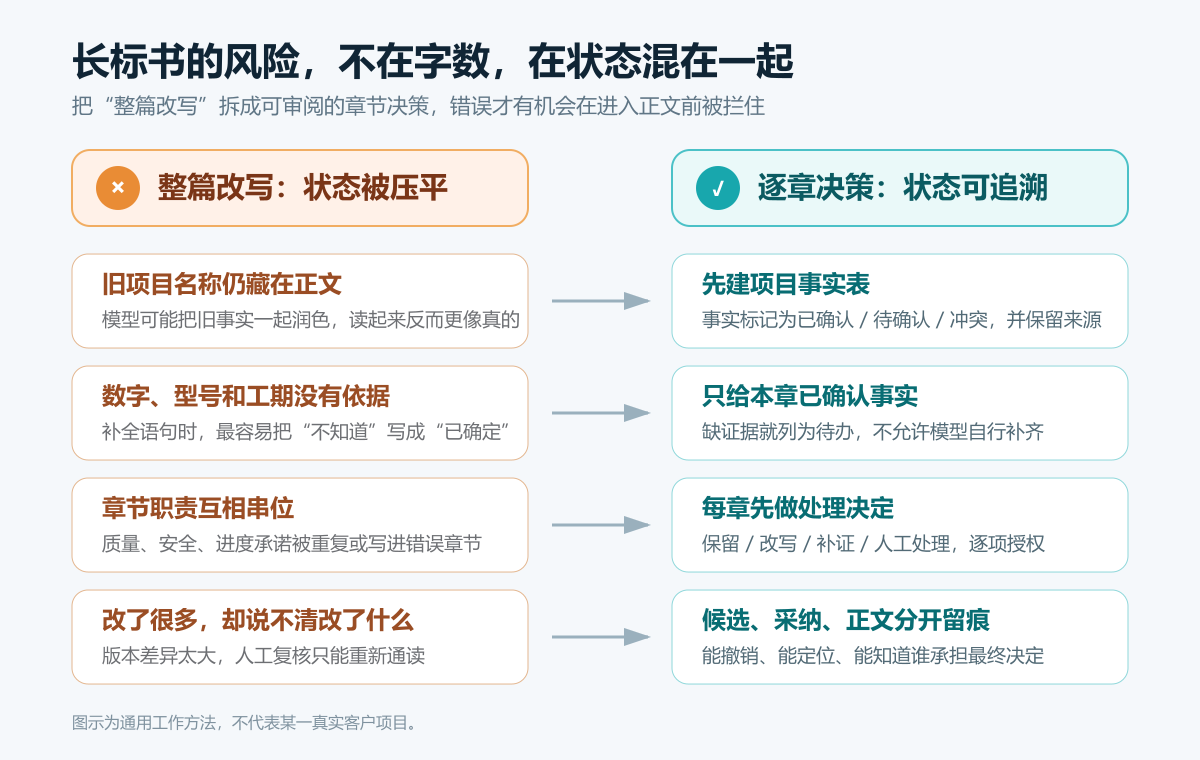

整篇改写最容易放大四类问题
1. 旧项目残留被重新包装
历史标书里常有旧项目名称、地点、设备型号、施工日期、人员安排和企业案例。
AI 可以换掉句式,却未必知道这些内容已经失效。更麻烦的是,润色后的旧事实通常比原句更自然,也更难被肉眼发现。
一次整篇改写还会扩大影响面。原本只藏在项目概况里的旧地点,可能被带进进度、资源、交通组织和应急响应章节。
2. “不知道”被补成精确承诺
“每天巡检两次”“配备 8 名人员”“采用某型号设备”都很像专业标书语言。
只要招标文件、工程量清单、企业资源或已确认项目事实没有支持,这些数字就是风险,不是细节。
长上下文也不能自动解决这个问题。上下文越长,模型同时看到的候选数字、旧项目数字和通用模板数字越多。只有事实状态和使用权限清楚,模型才知道哪些数字可以写。
3. 章节职责串位,评分响应被稀释
质量、安全、进度、资源和服务保障可以互相引用,但不能互相代替。
整篇生成常见的结果是:不同章节使用同一段项目概况、同一组“加强管理”措施和同一种结尾。篇幅增加了,评分点要求的专门响应反而更难定位。
评审需要知道某个要求在哪里被回答、依据是什么、能否形成承诺。流畅的重复段落不能代替这个映射。
4. 改动范围太大,人工失去抓手
几十章同时变化后,编审人员很难回答:
- 哪一段来自原文;
- 哪一处使用了当前项目事实;
- 哪个数字是 AI 新增;
- 哪个问题已经处理,哪个问题只是换了说法;
- 事实变化后,究竟要重新打开哪些章节。
如果人工只能把整本标书重新读一遍,所谓效率提升只是把时间从“写”转移到了“找错”。
长上下文能读进去,不等于结果能完整出来
我们在本地工作台的一次真实整标语义审查中遇到过这种情况。当时主审配置为 DeepSeek v4 Flash。模型已经开始返回结果,但约定的 JSON 在结束前没有闭合。系统先重试,再自动拆分失败分组;拆分后的输出仍不完整,最终拒绝采用本次结果,正文和已保存候选保持不变。
这条记录不能单独证明模型的输入上下文不够,也不是一次模型横评。能够直接确认的是:这次调用没有完整交付可解析的结构化结果。
长文档处理因此还有一条容易被忽略的边界:模型能读多少,只回答“能不能开始”;输出预算、结构化结果是否闭合、失败后能否只重跑局部,决定它能不能进入真实工作。
更换输出能力更强的模型可以作为应急手段,但不能替代任务拆分和失败隔离。更稳的系统需要继续缩小审查单元、限制每组返回数量、记录分组回执,并让失败分组单独恢复,而不是把整次审查寄托在一份很长的模型输出上。
先拆状态,再让 AI 进入正文

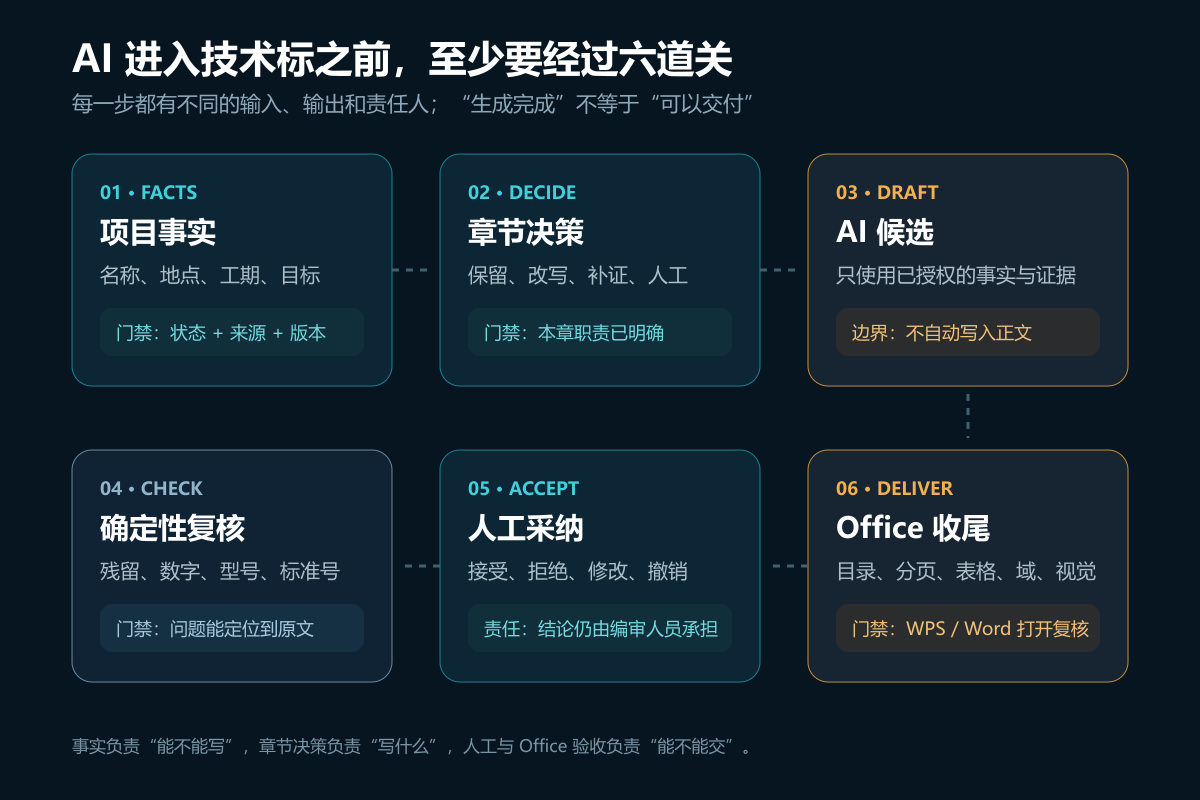

更稳的工作顺序可以拆成六道关:

第一关:项目事实
项目名称、地点、工期、质量目标、安全目标、清单对象和资源条件,不能只作为一段“项目概况”存在。
至少要区分四种状态:
| 状态 | 含义 | 能否进入 AI 候选 |
|---|---|---|
| 已确认 | 有明确来源,且由项目人员确认当前有效 | 可以,仍要保留来源 |
| 待确认 | 有候选值,但没有完成责任确认 | 不可以作为确定事实 |
| 冲突 | 不同资料给出不同值 | 先形成待办,不选一个“最像真的” |
| 不适用 | 本项目明确不使用该母版内容 | 应进入残留清理,而不是继续润色 |
建立这张表,是为了让后续每个章节知道哪些事实有资格被使用。
第二关:章节决策
长标书并非所有章节都值得重写。
企业介绍和稳定制度可能保留;项目名称可能只需定点替换;评分办法改变后,某些章节需要重组;涉及人员、设备、工期和专项承诺的章节,资料不足时必须停住。
每章至少要明确:响应对象、处理方式、需要的事实、缺失的证据和最终责任人。
第三关:AI 候选
AI 得到的输入不应是“整本资料 + 自由发挥”,而应是本章任务包:
- 本章要响应的招标要求或评分点;
- 允许使用的已确认项目事实;
- 可引用的本地证据;
- 明确禁止补写的数字、型号、日期和承诺;
- 期望输出的结构与篇幅。
这样生成的仍然只是候选。候选依据不能自动升级为正式依据,候选正文也不能静默覆盖原文。
第四关:确定性复核
有些问题不应再交给另一个模型“凭感觉复核”。
旧项目名称、无依据精确数字、设备型号、日期、标准号、占位符和跨章节残留,都适合用确定性规则先拦截。发现问题时要能定位到原文,而不是只给一句“建议进一步核查”。
模型可以质疑语义是否遗漏、措施是否空泛。确定性规则负责那些不应该含糊的硬边界。两者职责不同。
第五关:人工采纳
编审人员需要看到候选与当前正文的差异,选择接受、拒绝、修改或撤销。
项目事实发生变化后,依赖该事实的章节执行证据也应失效。否则系统会保留一个“当时改过”的状态,却不再能证明正文适用于当前项目。
第六关:Office 收尾
技术标最终仍是一个需要交付的 DOCX。
目录、分页、表格、图片、编号、页眉页脚和域,在程序内部检查正常,不代表 WPS 或 Microsoft Word 中一定正常。导出后还要打开、更新目录、保存、关闭重开,并逐页检查。
白盒结构校验不能替代真实 Office 验收。
一张章节决策卡,应该把“不知道”保留下来
下面用一个虚构章节说明这套方法。它不对应任何真实项目,也不提供现成标书内容。

假设招标文件已确认总工期为 365 日历天,但里程碑日期和资源投入尚未确认。
如果直接要求 AI 写“施工进度计划与保证措施”,它很可能生成月度节点、设备数量和人员投入,使章节看起来完整。

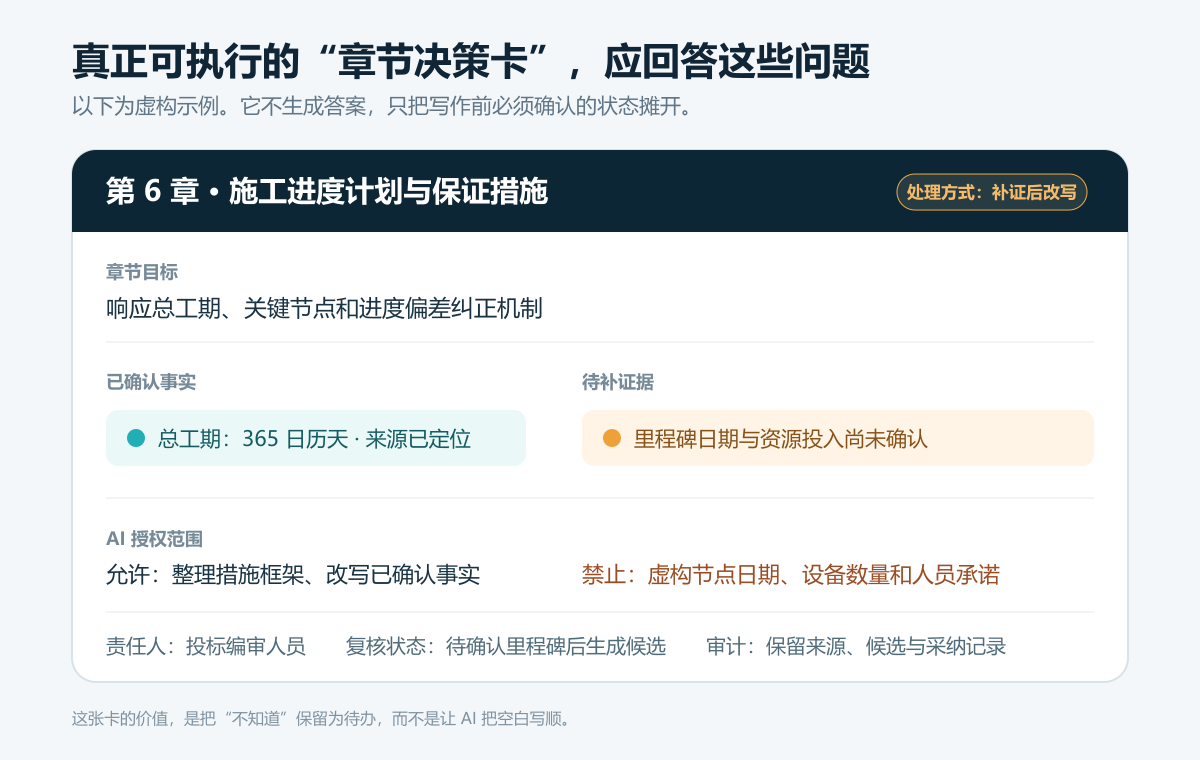

章节决策卡会把任务拆开:
- 章节目标:响应总工期、关键节点和进度偏差纠正机制;
- 已确认事实:总工期 365 日历天,来源已定位;
- 待补证据:里程碑日期与资源投入;
- 处理方式:补证后改写;
- 允许 AI 做什么:整理措施框架、改写已确认事实;
- 禁止 AI 做什么:虚构节点日期、设备数量和人员承诺;
- 责任状态:里程碑确认前,只能生成不含精确承诺的候选框架。
这张卡把“不知道”保留为待办。
一份专业标书不需要假装所有信息都已经齐全。越早暴露缺口,越能把时间留给项目团队补证,而不是在定稿前寻找 AI 悄悄补进去的数字。
这套方法对团队分工也有直接价值
逐章决策在控制模型风险之外,也让编审工作变得可分配。
- 资料人员负责事实来源与状态;
- 章节负责人判断保留、改写或补证;
- AI 负责受限候选和表达整理;
- 编审人员负责差异、承诺和评分响应;
- 文档人员负责 DOCX 与 Office 收尾;
- 投标负责人承担最终确认。
当某条事实变化时,团队可以找到受影响的章节。某一章生成失败时,只重新处理这一章。某个候选被拒绝时,也不会让其他已确认章节一起漂移。
长文档自动化节省的时间,主要来自减少无边界的重做,不是一次生成更多字。
当前产品事实:方法已经进入工程,但产品尚未公开发布
在本文发布时,筑见合规 Windows 技术标本地工作台仍处于受控试用候选阶段。
这次结构化输出未闭合,也是发布前验证需要覆盖的真实场景之一。继续验证不是为了证明软件永远不会出错——正式版本同样不能承诺零缺陷。发布前更需要确认的是:错误能够被识别、隔离和恢复,不会静默改动正文或进入交付文件。当前真实闭环和高风险问题门禁尚未完成,因此正式版本暂不公开发布。
当前候选已经把本地导入、项目事实确认、章节候选、整标智能审查、辅助规范证据、确定性门禁、人工决定、DOCX 导出与 Office 收尾串成一条受控工作流。它没有把 AI 输出当作合规结论:高风险冲突、关键承诺、证据确认和最终采用仍由人负责。
因此,本文讨论的是已经进入工程实现的方法,不是产品公开可用的承诺。自动化测试不能替代真实投标人员,DOCX 结构检查不能替代 Office,AI 候选也不能替代最终责任复核。
现在就能做的一次 20 分钟检查
不需要先把标书正文交给任何模型。只拿目录做一张清单,每章填写五列:
| 章节 | 响应对象 | 已确认事实 | 处理方式 | 最终确认人 |
|---|---|---|---|---|
| 项目概况 | 招标范围与项目背景 | 名称、地点、规模 | 定点改写 | 项目负责人 |
| 进度计划 | 工期与节点要求 | 总工期已确认;节点待补 | 补证后改写 | 计划负责人 |
| 安全保证 | 安全评分项与企业制度 | 目标待确认 | 保留框架、项目化改写 | 安全负责人 |
然后检查三个红线:
- 某章需要的事实还没确认,却准备直接生成完整正文;
- 一个处理动作会同时覆盖多个责任不同的章节;
- 没有人能说清生成后由谁核对承诺和依据。
任一红线存在,就先不要整篇改写。
AI 可以让候选稿更快出现。专业编审要做的,是让每个候选都知道自己依据什么、缺什么、由谁负责。
资料说明与延伸阅读
本文中的产品边界、失败处理和发布前验证要求,核验自筑见合规内部工程文档:
- 《当前产品真相:Windows 技术标本地工作台 1.0》,更新于 2026 年 8 月 9 日;
- 《ArchSight Compliance 技术标编审一体化修正战略》,2026 年 7 月 15 日;
- 《本地技术标工作台生产 UAT 操作规程》。
以上三份文档用于内部事实核验,不作为公开检索资料。延伸阅读可搜索筑见实验室 2026 年 7 月 31 日发布的《为什么我们没有把 AI 标书只做成网页?》。
